(27 ก.ย. 68) เวลา 09.00 น. นายจักกพันธุ์ ผิวงาม รองผู้ว่าราชการกรุงเทพมหานคร ลงพื้นที่ติดตามการดำเนินงานตามนโยบายผู้ว่าราชการกรุงเทพมหานครในความดูแลรับผิดชอบของสำนักสิ่งแวดล้อม ความคืบหน้าโครงการกําจัดมูลฝอยด้วยวิธีการเผาไหม้ เพื่อผลิตพลังงานไฟฟ้าขนาดไม่น้อยกว่า 1,000 ตัน/วัน ศูนย์กำจัดมูลฝอยอ่อนนุช โดยมี นางสาววรนุช สวยค้าข้าว รองผู้อำนวยการสำนักสิ่งแวดล้อม พร้อมด้วยคณะผู้บริหาร ข้าราชการ และเจ้าหน้าที่สำนักสิ่งแวดล้อม ผู้แทนบริษัท นิวสกาย เอ็นเนอร์จี (แบงค็อก) จำกัด และหน่วยงานที่เกี่ยวข้อง ร่วมลงพื้นที่และรายงานข้อมูล ณ สถานที่ก่อสร้างโรงงาน บริเวณศูนย์กำจัดมูลฝอยอ่อนนุช เขตประเวศ
โครงการกําจัดมูลฝอยด้วยวิธีการเผาไหม้ เพื่อผลิตพลังงานไฟฟ้าขนาดไม่น้อยกว่า 1,000 ตัน/วัน ศูนย์กำจัดมูลฝอยอ่อนนุช พื้นที่ 30 ไร่ ดำเนินการโดย บริษัท นิวสกาย เอ็นเนอร์จี (แบงค็อก) จำกัด เริ่มการก่อสร้างวันที่ 19 กุมภาพันธ์ 2567 สิ้นสุดการก่อสร้างวันที่ 14 พฤศจิกายน 2569 ระยะเวลาก่อสร้าง 1,000 วัน โดยบริษัทฯ จะเป็นผู้รับผิดชอบเงินลงทุน และการบริหารโครงการ (BOT) ตั้งแต่ออกแบบ การก่อสร้าง พร้อมติดตั้งเครื่องจักร และเดินระบบกำจัดมูลฝอยเป็นระยะเวลา 20 ปี ซึ่งกรุงเทพมหานครกำหนดแผนพัฒนาการกำจัดขยะมูลฝอย โดยการนำขยะมูลฝอยมาเปลี่ยนรูปเป็นพลังงาน เพื่อลดปริมาณการกำจัดขยะด้วยวิธีการฝังกลบ ในรูปแบบของโครงการจ้างเหมาเอกชนกำจัดมูลฝอยด้วยระบบเตาเผามูลฝอย ขนาดไม่น้อยกว่า 1,000 ตัน/วัน โดยขยะมูลฝอยจะถูกจัดเก็บรวบรวม และนำมาเทในบ่อรับขยะภายในอาคารระบบปิด ปล่อยทิ้งไว้ประมาณ 3-5 วัน เพื่อให้ความชื้นลดลง 35% จากนั้นจะใช้เครนคีบขยะเข้าสู่เตาเผาแบบตะกรับ หรือ Stoker Type ควบคุมความร้อนให้คงที่ประมาณ 850-1,100 องศาเซลเซียส โดยจะนำความร้อนที่ได้ไปต้มน้ำให้เกิดเป็นไอน้ำแรงดันสูงผ่านตัวขับเคลื่อน (Turbine) เพื่อเปลี่ยนพลังงานกลให้เกิดเป็นพลังงานไฟฟ้าด้วยเครื่องกำเนิดไฟฟ้ากำลังผลิตไฟฟ้า 30 เมกะวัตต์

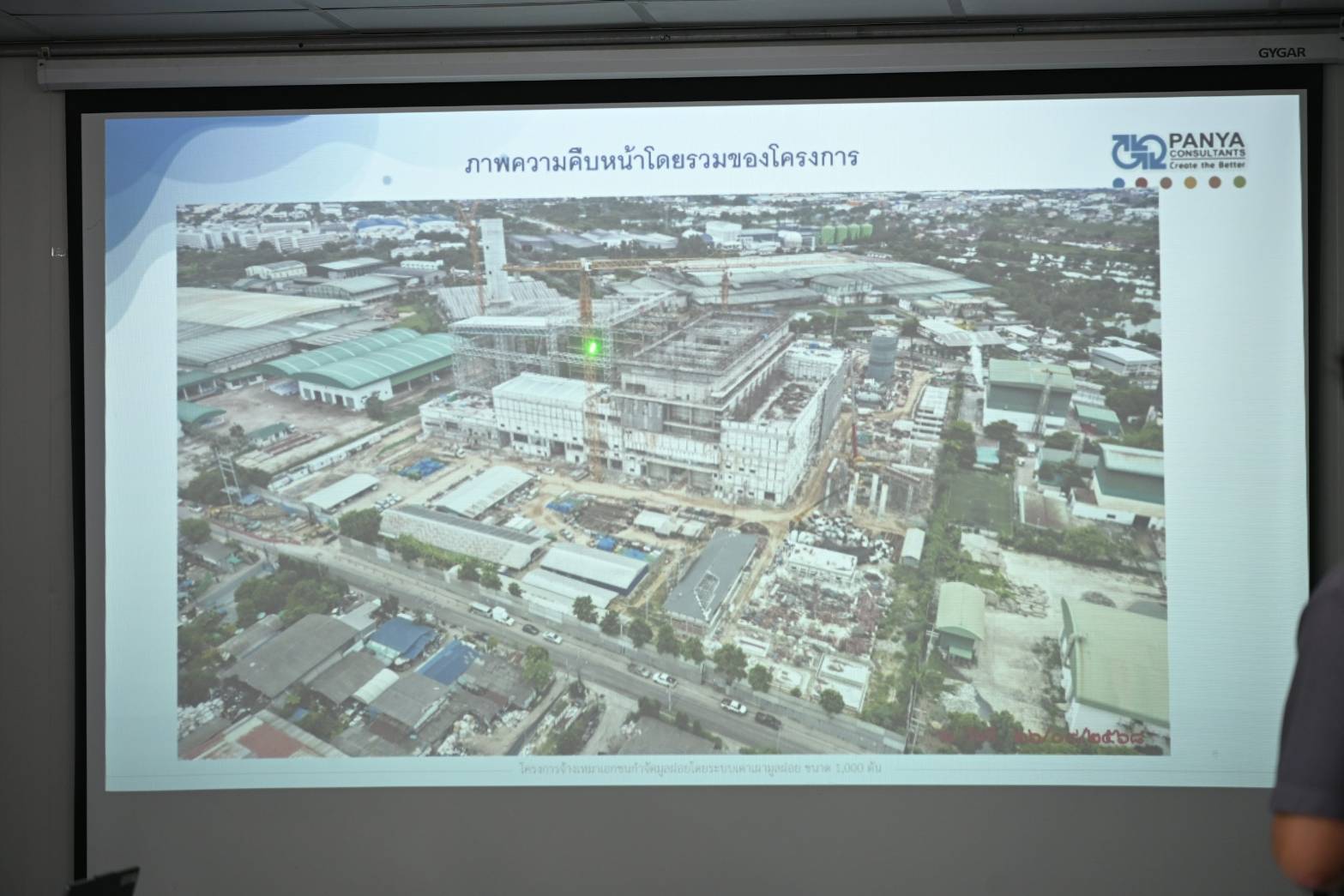

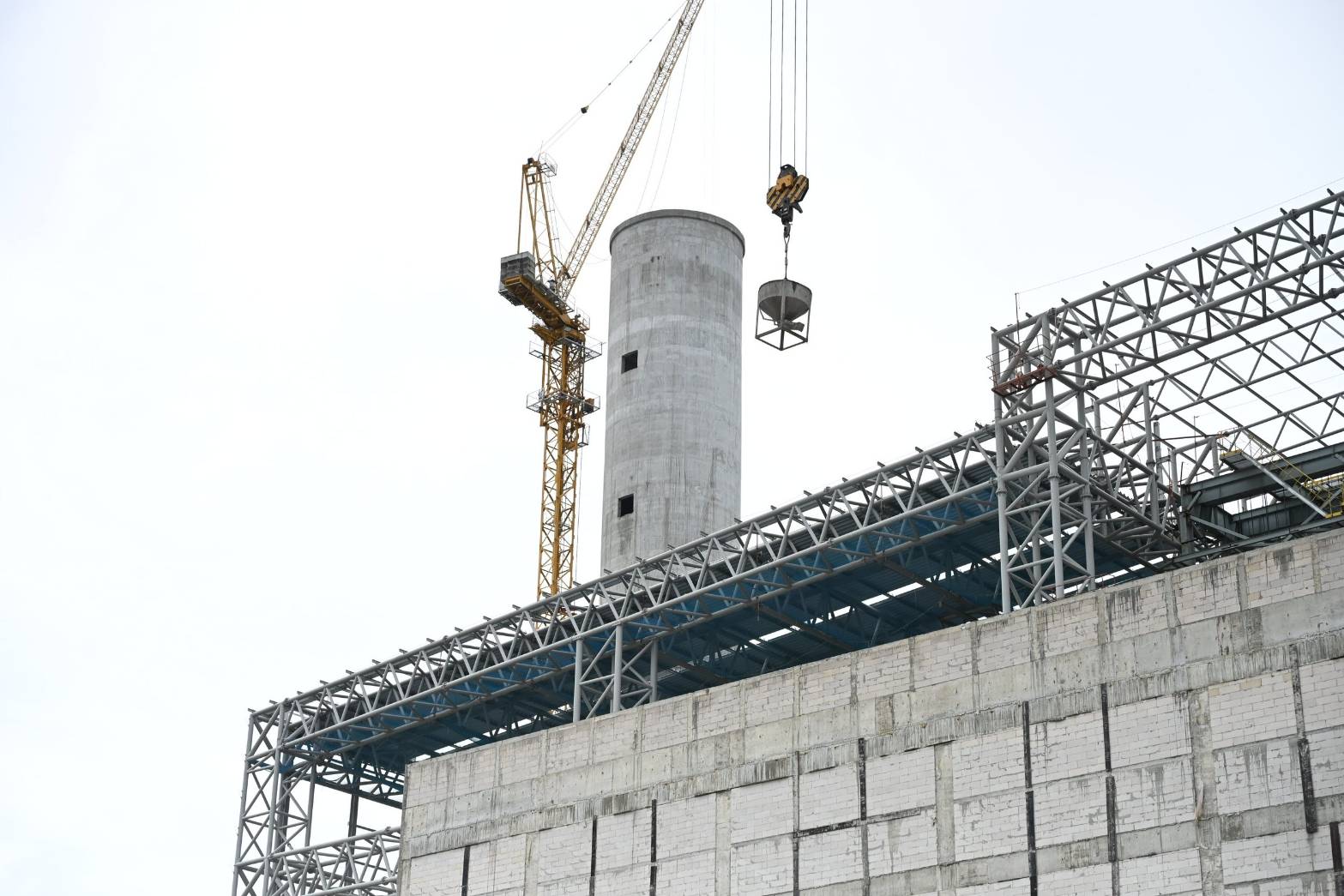

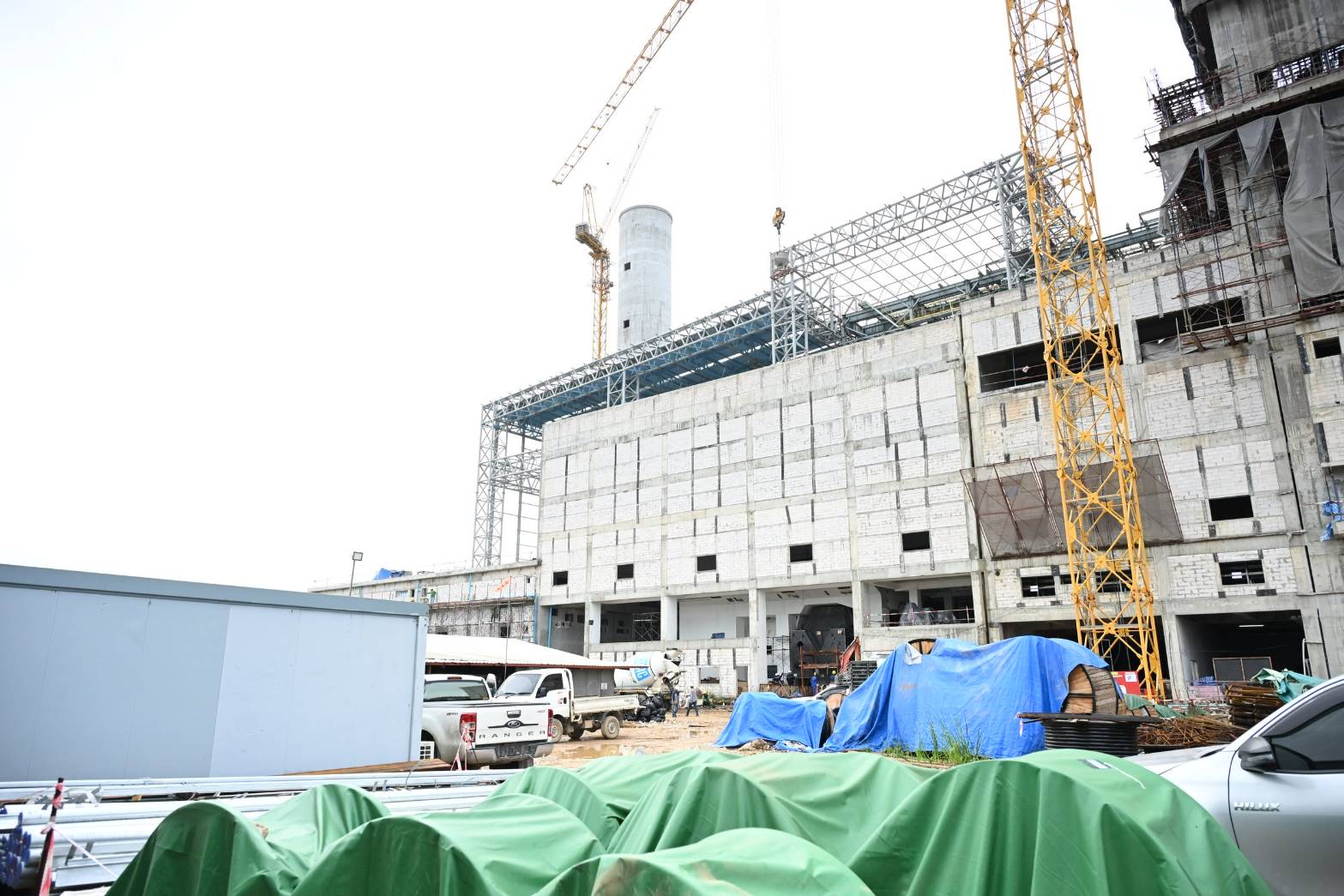

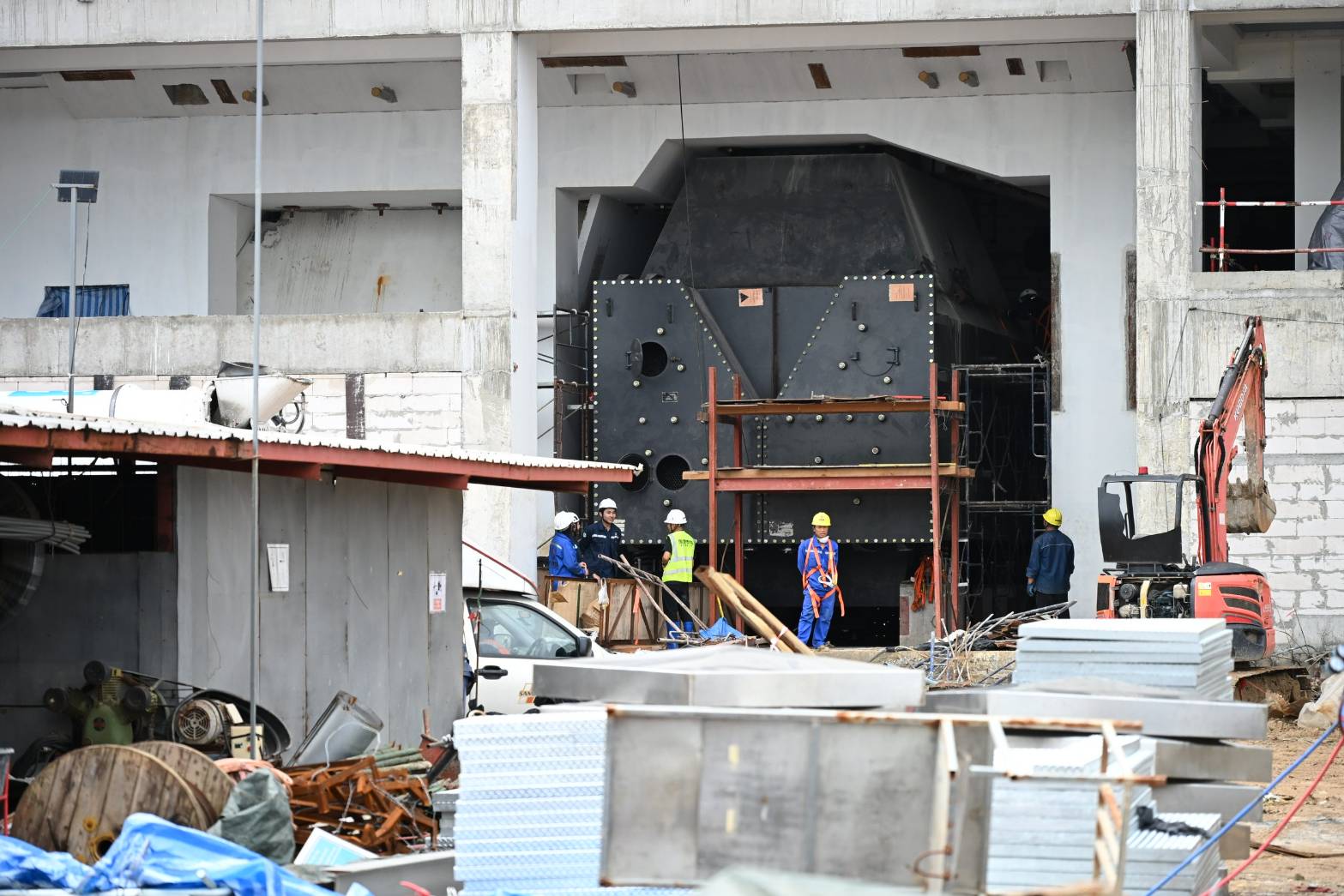

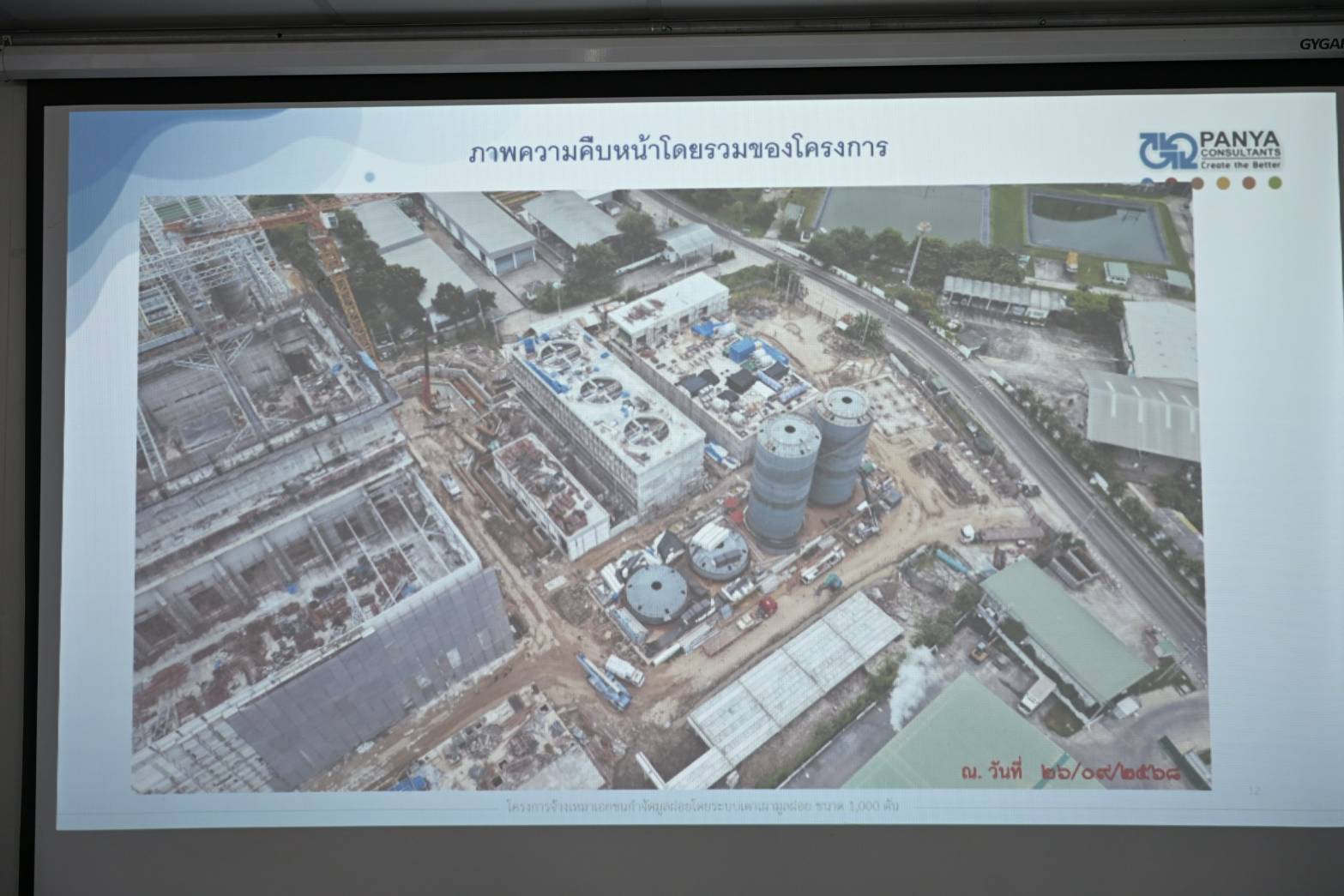

ทั้งนี้ รองผู้ว่าราชการกรุงเทพมหานคร ได้มอบหมายให้สำนักสิ่งแวดล้อมติดตามโครงการกําจัดมูลฝอยด้วยวิธีการเผาไหม้ เพื่อผลิตพลังงานไฟฟ้าขนาดไม่น้อยกว่า 1,000 ตัน/วัน ศูนย์กำจัดมูลฝอยอ่อนนุชอย่างต่อเนื่อง พร้อมทั้งรายงานความคืบหน้าในการก่อสร้าง รวมถึงปัญหาและอุปสรรคในการทำงานให้ทราบเป็นระยะ จากการสอบถามบริษัทผู้รับจ้างถึงโครงการก่อสร้างดังกล่าว ปัจจุบันมีความคืบหน้างานสะสมตามแผน 66.07% ความคืบหน้างานสะสมที่ทำได้จริง 65.18% ประกอบด้วย งานก่อสร้างสะพานขนส่งมูลฝอย งานก่อสร้างถังบำบัดน้ำเสียแบบไม่ใช้ออกซิเจน งานก่อสร้างระบบน้ำดี-น้ำเสีย สำหรับการใช้หมุนเวียนภายในโครงการ ส่วนของอาคารหลักซึ่งมีการก่อสร้างด้วยวิธีนั่งร้านแบบเลื่อนในแนวดิ่ง (Slipform) สำหรับเพิ่มระดับความสูงของบ่อพักมูลฝอย งานติดตั้งเครื่องจักรและอุปกรณ์หม้อไอน้ำ (Boiler) เพื่อผลิตไฟฟ้า ชุดที่ 1 และชุดที่ 2 งานก่อสร้างสถานีไฟฟ้าแรงสูง สำหรับจ่ายไฟฟ้าให้กับการไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) งานสถาปัตยกรรม งานติดตั้งระบบสาธารณูปโภคต่าง ๆ เช่น ระบบสุขาภิบาล ระบบดับเพลิง ระบบไฟฟ้า ระบบสื่อสาร และระบบสายส่งที่ดำเนินโดยการไฟฟ้านครหลวง (กฟน.) คาดว่าโครงการก่อสร้างแล้วเสร็จตามสัญญาปลายปี 2569
พร้อมกันนี้ รองผู้ว่าราชการกรุงเทพมหานคร ได้กำชับบริษัทผู้รับจ้างให้คำนึงถึงมาตรการป้องกันปัญหากลิ่นจากมูลฝอย เพื่อไม่ให้ส่งผลกระทบต่อประชาชนที่อาศัยอยู่ในชุมชนใกล้เคียงและโดยรอบศูนย์กำจัดมูลฝอยอ่อนนุช ดำเนินการตามมาตรการด้านความปลอดภัยในการก่อสร้าง ตรวจสอบอุปกรณ์ที่ใช้ในการปฏิบัติงานอย่างสม่ำเสมอ เพื่อให้อยู่ในความมั่นคงแข็งแรง ป้องกันไม่ให้เกิดอุบัติเหตุในระหว่างการทำงาน รวมถึงเน้นย้ำให้ปฏิบัติตามมาตรการป้องกันและแก้ไขปัญหาฝุ่น PM2.5 อย่างเคร่งครัด ตรวจวัดค่าควันดำรถบรรทุกให้อยู่ในเกณฑ์มาตรฐานตามรอบที่กำหนด ฉีดล้างทำความสะอาดล้อรถบรรทุกก่อนออกจากโครงการทุกครั้ง โดยเฉพาะในช่วงฤดูฝน อาจจะมีเศษดินหรือคราบโคลนติดล้อรถบรรทุกออกมาจากโครงการก่อสร้าง เพื่อป้องกันไม่ให้เกิดมลพิษทางอากาศและลดผลกระทบต่อสิ่งแวดล้อมอย่างยั่งยืน
#สิ่งแวดล้อมดี #บริหารจัดการดี
—– (จิรัฐคม…สปส.รายงาน)
